Башня из фактурного бетона для центра экстренной медицины в г. Серне-Виттельсхайм (Франция) опалубливается с помощью систем PASCHAL.

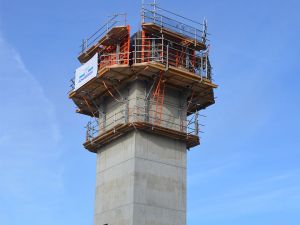

Башня из фактурного бетона высотой около 25 м была возведена фирмой Scherberich S.A. при поддержке PASCHAL за 8 тактов бетонирования.Новостройка основывается на переработанном плане по спасению и обеспечению помощи департамента SDACR (Департамент анализа и обеспечения помощи), согласно которому центр неотложной помощи в Серне-Виттельсхайм станет 4-м по счету после трех основных медицинских центров в г. Кольмар, Мюлуз и Сен-Луи, а его строительство должно быть завершено осенью 2018 года. .
Когда требования на строительстве особенно высоки, выбор делается в пользу систем PASCHAL — как это было при выборе опалубки для строительства башни с лицевым бетоном для центра неотложной помощи.

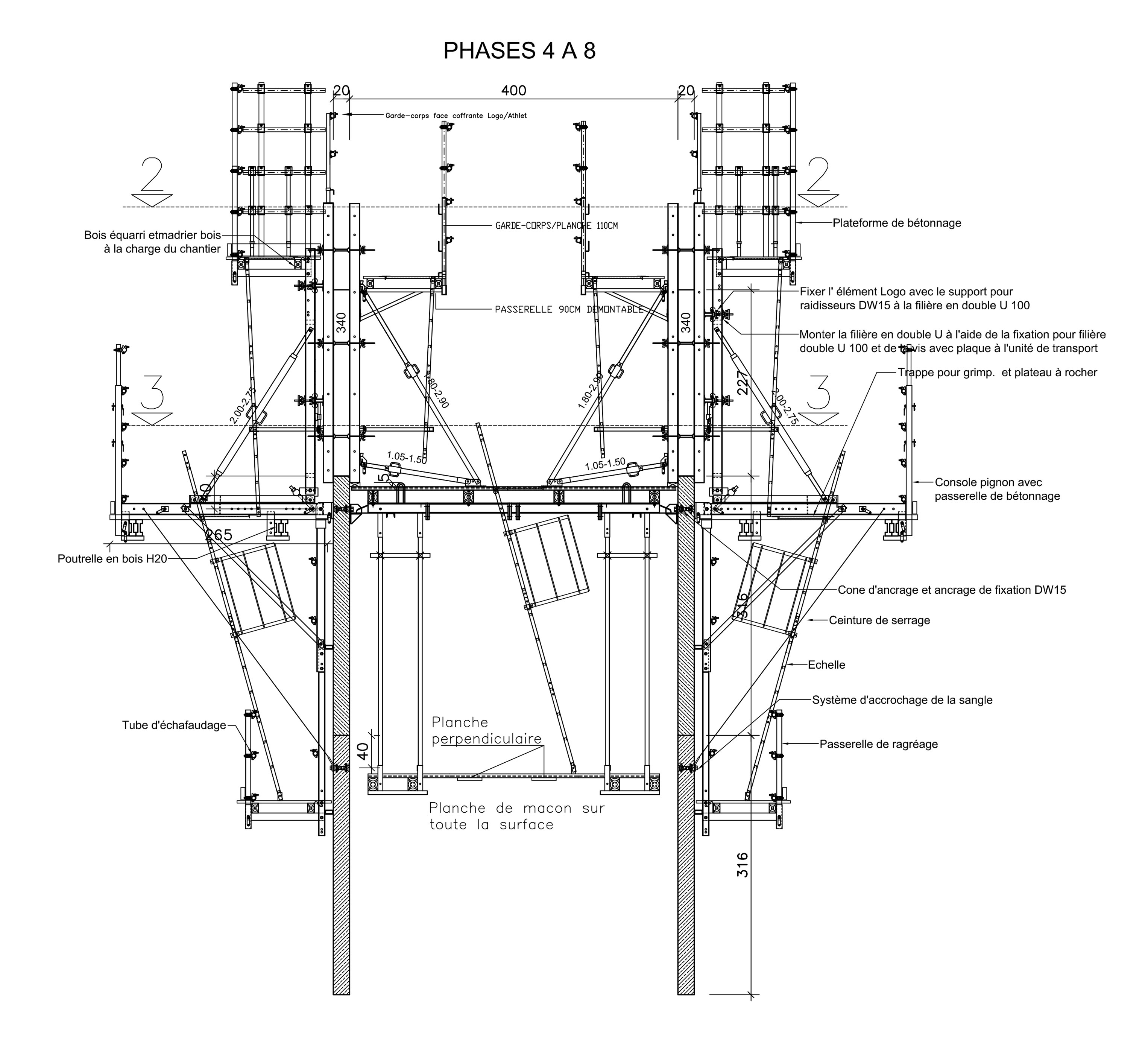

В проекте опалубки PASCHAL, составленном с помощью программного обеспечения PASCHAL-Plan Pro (PPP), предусматривалось применение системы LOGO.3 (включая распалубочные внутренние углы), системы подъемно-переставной консоли 240см и передвижной рабочей площадкой, которая соответствовала габаритам башни.. Благодаря этому строительное предприятие Scherberich S.A. смогло выполнить опалубливание и бетонирование башни с лицевым бетоном в одной системе.
Каждый блок опалубки рассчитывался таким образом, чтобы его можно было переместить к следующей захватке бетонирования при минимальных затратах крановых операций и без надобности перестраивания опалубки.
Сокращение мест стяжки и анкеровки для безупречной поверхности лицевого бетона
Снаружи в каждой захватке бетонирования требовалось всего две точки анкеровки по горизонтали, чтобы зафиксировать с каждой стороны башни весь блок опалубки, состоящий из стеновой опалубки LOGO.3, рабочей платформы для бетонирования и вспомогательных лесов для передвижения.
Это было возможным благодаря подъемно-переставному конусу M30/DW15, который обеспечивает восприятие огромных нагрузок.
Опорные консоли для подъемной платформы внутри шахты также анкеровались при помощи такого конуса.
Один за всех: Допущенный органами строительного надзора подъемно-переставной PASCHAL- конус предлагается для всех подъемно-переставных и рабочих платформ PASCHAL как унифицированная анкеровочная система.
Он гарантирует надежную анкеровку таких элементов PASCHAL, как подъемно-переставная консоль 240, подъемно-переставная конструкция 200, подъемно-переставная платформа KBK, ограждения и подъемная платформа для шахт. Подъемно-переставной конус M30/DW15 допущен органами строительного надзора: под № Z-21.6.2042.
Преуспевающие подъемно-переставные системы опалубки PASCHAL в сочетании с системами лесов , ускоряют проведение строительных работ и значительно повышают их безопасность.
Подробнее об элементах опалубки
Для бетонирования четырех внутренних стен башни задействовался перемещаемый краном блок, состоявший из стеновой опалубки LOGO.3 с четырьмя распалубочными внутренними углами и одной перемещаемой платформой, который перемещался одним захватом крана от одной захватки бетонирования к другой.
С каждой внешней стороны башни устанавливался блок опалубки, состоявший из системы опалубки LOGO.3, рабочей платформы с кареткой для перемещения, рабочей платформы для бетонирования и вспомогательных лесов.
Идеальная подготовка работ и проектирование опалубки, позволяющие каждые 3 дня завершать по одной секции бетонирования
План-график строительных работ требовал возведения одной секции бетонирования через каждые 3 дня. «С помощью 5 блоков опалубки — одного внутреннего блока для шахты и четырех внешних блоков по предварительному проектированию компании PASCHAL нам удалось уложиться в запланированные сроки строительства железобетонной башни, — говорит Кристиан Хувиг, начальник строительного участка Scherberich S.A., — а также без всяких дополнительных затрат со стороны строителей на месте работ».
Услуги, предлагаемые PASCHAL: Подготовка работ в виде продуманного планирования опалубки, от специалистов-практиков для строителей-практиков, позволяет в кратчайшие сроки и с минимальным запасом материала достичь оптимальных для заказчика результатов.
Поэтому на основе приложения «AutoCAD Architecture» была разработана компьютерная программа по планированию опалубки «PASCHAL-Plan pro.»
С ее помощю могут составляться упрощенные и наглядные двух- или трехмерные чертежи для использования на строительном участке, в которых содержится только наиболее важная информация для возведения опалубки.
Максимальное ускорение работ по бетонированию внутренней шахты
С данной целью на верхней стороне каждого распалубочного внутреннего угла предусмотрена шестигранная гайка,, позволяющая закрепить или расслабить боковины угла. Для этого можно воспользоваться гаечным ключом SW 36, но будет достаточно и арматурный лом DW 15, который проходит в отверстие шестигранной гайки.
Высота распалубочных внутренних углов соответствует высоте элементов системы опалубки LOGO.3 в диапазоне от 75 до 340 см. Для увеличения высоты опалубки можно соединить распалубочные внутренние углы друг с другом на стыках. При этом болт должен войти в головку шестигранной гайки нижнего распалубочного внутреннего уголка. Это дает возможность зафиксировать весь угол с самого вверха или расслабить при разборке опалубки.
